Introducción
El presente sitio web tiene como objetivo mostrar los avances en la planeación de un proyecto, el cual, hemos ido desarrollando a lo largo de los módulos 22 y 23. Este proyecto se denomina Hablando del agua. Lo que este pretende es la creación de un programa de podcast que hable sobre los problemas de sequía que se viven en el estado de Sonora, de una forma clara y simple de entender, que capte la atención del público que lo escuche y que, con cada programa, se deje algo en las personas que poco a poco cambie su forma de ver el tema; que de verdad cree conciencia en la población sobre lo serios que son los problemas provocados por la falta de agua en Sonora, y como podemos aminorar estos efectos, o incluso ir mejorando, si todos realmente ponemos de nuestra parte.
Objetivo general
Lograr que la mayoría de la población del estado de Sonora cambie su actitud, postura, y/o cultura de cuidado del agua, y que se comprenda realmente la importancia de los niveles de sequía que se tienen en el territorio, así como también del impacto real que tiene el mal uso de la poca agua disponible, y de su contaminación (tanto por la población en general, como las empresas). Esto con el fin de mejorar la disponibilidad de este recurso para todos.
Plan de trabajo
| Fase inicial (44 días) | ||||||||
|---|---|---|---|---|---|---|---|---|
| Actividades | Tiempo total de la actividad (en días) | Tiempo de inicio | Tiempo de conclusión | Tareas | Recursos materiales | Recursos tecnológicos | Recursos financieros | Responsable de actividad y tareas |
| Actividad 1 - Adquisición de recursos tecnológicos (hardware y software) | 8 | 01/01/2026 | 09/01/2026 | Tarea 1.1 - Adquisición de computadoras | Ninguno (Se acudiría personalmente a una tienda especializada) | Ninguno | - Costo total de las PCs - Honorarios correspondientes al encargado de la tarea |
Encargado de TI |
| 4 | 12/01/2026 | 16/01/2026 | Tarea 1.2 - Adquisición de servicio de hospedaje | Computadora | Servicio de internet | - Costo total del servicio - Honorarios correspondientes al encargado de la tarea |
Encargado de TI | |
| 4 | 19/01/2026 | 23/01/2026 | Tarea 1.3 - Adquisición de programas de edición de audio | Computadora | Servicio de internet | - Costo total del software - Honorarios correspondientes al encargado de la tarea |
Encargado de TI | |
| Actividad 2 - Configuración de la PC y periféricos | 4 | 26/01/2026 | 30/01/2026 | Tarea 2.1 - Instalación de programas y/o controladores necesarios | Computadora y periféricos | Programa de grabación | Honorarios correspondientes al encargado de la tarea | Encargado de TI |
| Actividad 3 - Configuración del servicio de hospedaje de podcast | 4 | 02/02/2026 | 06/02/2026 | Tarea 3.1 - Configuración del servicio seleccionado | Computadora | Servicio de internet | Honorarios correspondientes al encargado de la tarea | Encargado de TI |
| 4 | 09/02/2026 | 13/02/2026 | Tarea 3.2 - Pruebas con grabaciones rápidas | Computadora y periféricos | Programa de grabación | Honorarios correspondientes al encargado de la tarea | - Encargado de TI - Editor de audio |
|
| Actividad 4 - Obtención de la información a exponer en cada spot | 4 | 16/02/2026 | 20/02/2026 | Tarea 4.1 - Obtener y revisar la información más reciente, al momento, del Monitor de sequía en México | Computadora | - Servicio de internet - Programas de ofimática |
Honorarios correspondientes al encargado de la tarea | Redactor |
| 4 | 23/02/2026 | 27/02/2026 | Tarea 4.2 - Obtener y revisar la información más reciente, al momento, de los Resúmenes Mensuales de Lluvia y Temperatura | Computadora | - Serviciode internet - Programas de ofimática |
Honorarios correspondientes al encargado de la tarea | Redactor | |
| 4 | 02/03/2026 | 06/03/2026 | Tarea 4.3 - Obtener y revisar la información más reciente, al momento, del Sistema Nacional de Información del Agua | Computadora | - Servicio de internet - Programas de ofimática |
Honorarios correspondientes al encargado de la tarea | Redactor | |
| 4 | 09/03/2026 | 13/03/2026 | Tarea 4.4 - Buscar en medios oficiales novedades relacionadas con los daños provocados por la falta de agua y contaminación, en el estado de Sonora | Computadora | - Servicio de internet - Programas de ofimática |
Honorarios correspondientes al encargado de la tarea | Redactor | |
| Fase desarrollo (90 días) | ||||||||
|---|---|---|---|---|---|---|---|---|
| Actividades | Tiempo total de la actividad (en días) | Tiempo de inicio | Tiempo de conclusión | Tareas | Recursos materiales | Recursos tecnológicos | Recursos financieros | Responsable de actividad y tareas |
| Actividad 5 - Escritura de guiones | 18 | 16/03/2026 | 03/04/2026 | Tarea 5.1 - Redacción inicial de guiones | Computadora | Programas de ofimática | Honorarios correspondientes al encargado de la tarea | Redactor |
| 11 | 06/04/2026 | 17/04/2026 | Tarea 5.2 - Revisión de guiones | Computadora | Programas de ofimática | Honorarios correspondientes al encargado de la tarea | Redactor | |
| 11 | 20/04/2026 | 01/05/2026 | Tarea 5.3 - Correcciones de guiones | Computadora | Programas de ofimática | Honorarios correspondientes al encargado de la tarea | Redactor | |
| Actividad 6 - Grabación | 25 | 04/05/2026 | 29/05/2026 | Tarea 6.1 - Grabación de episodios iniciales | - Computadora - Periféricos |
Programas de grabación | Honorarios correspondientes al encargado de la tarea | - Editor de audio - Anfitrión |
| Actividad 7 - Edición y corrección | 25 | 01/06/2026 | 26/06/2026 | Tarea 7.1 - Edición de audio | Computadora | Programa de edición de audio | Honorarios correspondientes al encargado de la tarea | Editor de audio |
| Fase consecusión (40 días) | ||||||||
|---|---|---|---|---|---|---|---|---|
| Actividades | Tiempo total de la actividad (en días) | Tiempo de inicio | Tiempo de conclusión | Tareas | Recursos materiales | Recursos tecnológicos | Recursos financieros | Responsable de actividad y tareas |
| Actividad 8 - Publicación de los episodios de podcast | 4 | 29/06/2026 | 03/07/2026 | Tarea 8.1 - Lanzamiento de episodios de podcast (configurar para lanzamiento semanal para los episodios) | Computadora | Servicio de internet | Honorarios correspondientes al encargado de la tarea | Encargado de TI |
| 11 | 06/07/2026 | 17/07/2026 | Tarea 8.2 - Obtener retroalimentación de comentarios de los primeros episodios | Computadora | Servicio de internet | Honorarios correspondientes al encargado de la tarea | - Anfitrión - Redactor |
|
| Actividad 9 - Planeación para próximos episodios | 25 | 20/07/2026 | 14/08/2026 | Tarea 9.1 - Realizar nuevas investigaciones y crear lo guiones para los siguientes episodios con base en las opiniones y sugerencias proporcionados por los oyentes | Computadora | Servicio de internet | Honorarios correspondientes al encargado de la tarea | Redactor |

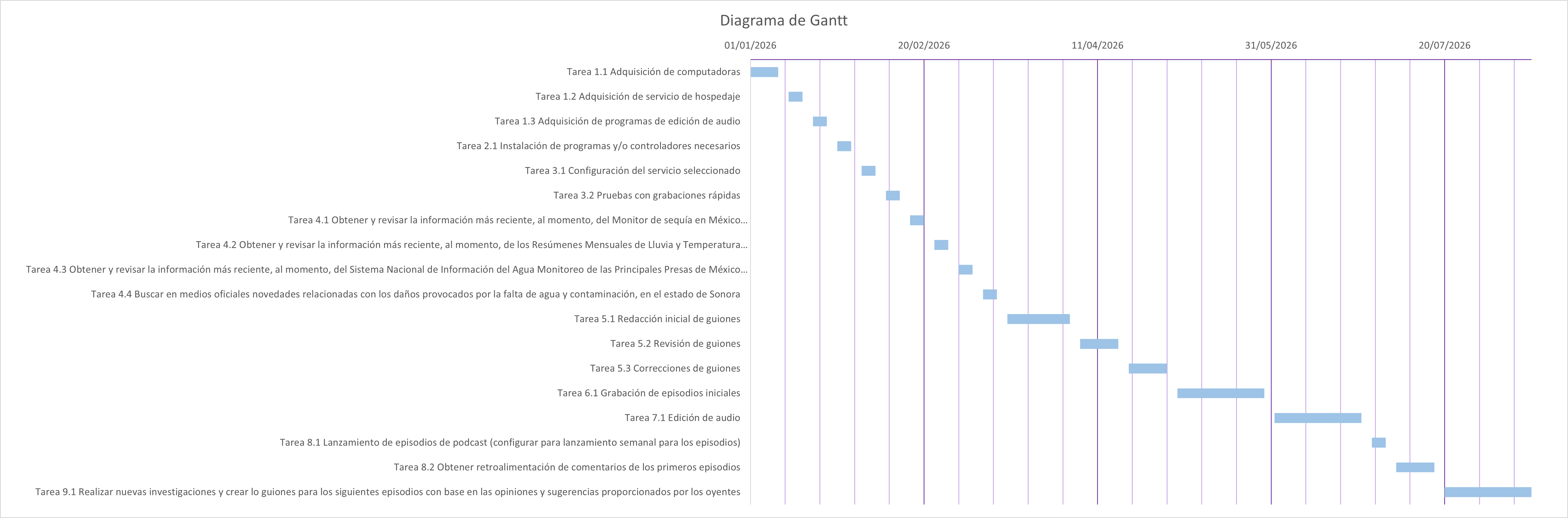

Diagrama de Gantt
